【自住房】买了个要大修的房之后(下篇):DIY、选师傅,以及什么样的大修房值得买
买自住房
zarali308
先说在前面:这篇并不是鼓励大家看到大修房就冲,也不是说 DIY 一定比请人更划算。
装修是一件非常消耗时间、金钱、体力和管理能力的事情。下面只是我们自己的经历和总结,供大家参考。
上篇在这里:【买了个要大修的房之后(上篇):三年过去了,改造还在如火如荼进行中……】
1. 能囤的材料,便宜时可以适当囤
如果家里有足够的存储空间,一些没有明显保质期、并且确定以后会用上的材料,可以在价格合适的时候多买一些。
比如我们院子要用的地砖,也就是 Paver,平时大约是 $0.78/块。有一次特价到了 $0.29/块,不到四折,我们一口气屯了大约4000块。
8个 Pallet 直接送货上门,整整齐齐地码在院子一角,之后再慢慢使用。
当然,囤材料也要看品类。
有些材料有保质期,或者容易受潮、变形、生锈,就不适合提前囤太久,还是建议按需购买。
有些产品不同批次之间可能存在色差。如果同一个项目需要保持外观统一,也最好一次性买够,而不是隔半年再回来补货。
另外,如果家里的储存空间本来就比较紧张,一定要给自己留下足够的生活、工作和材料周转区域。
省下来的材料费,如果最后换来的是院子和车库无处下脚,每次施工前还要先搬半天东西,那体验也不会太好。
2. 装修不是“最想做什么,就先做什么”
如果家里需要做的项目比较多,我很建议提前排一下顺序。
一方面要考虑从易到难,先通过小项目积累经验;
另一方面也要认真考虑不同项目之间的 Dependency。
顺序排对了,能少搬很多材料、少做很多返工,也可能节省不少钱。
2.1 从易到难,一路打怪升级
我们自己的装修过程,基本上就是一路打怪升级。
以屋顶为例:
最开始,我们先安装了几个自己设计的雨棚,了解简单的屋顶结构和基础防水;
之后安装天窗,开始接触局部拆瓦、铺瓦、Flashing,以及更复杂的防水细节;
最后才整体更换屋顶,进一步了解屋脊、屋檐、山墙、不同坡度连接处等各个位置的处理方式。
对 DIY 来说,这种循序渐进还是很重要的。
先拿工程量比较小、即使出错也相对容易补救的项目练手,再逐渐增加难度,总比一开始就把整个屋顶拆掉,然后边看 YouTube 边思考下一步要做什么安全得多。
2.2 项目之间的 Dependency
不同项目之间有时候会有很强的 Dependency。
比如我们准备更换屋顶时,希望送货卡车可以直接把 Shingle 和 Plywood 运到二楼屋顶。但原来的 Driveway 是单车道,卡车开不进来。
所以我们先把单车道拓宽成双车道,下一个大项目才是更换屋顶。
之前做天窗的时候,由于车道还没有拓宽,材料无法直接送上屋顶,我们只能自己把瓦一包包从地面搬到二楼。
做一个天窗还可以,但如果整个屋顶的材料都这么搬,显然就不太 Scalable 了。

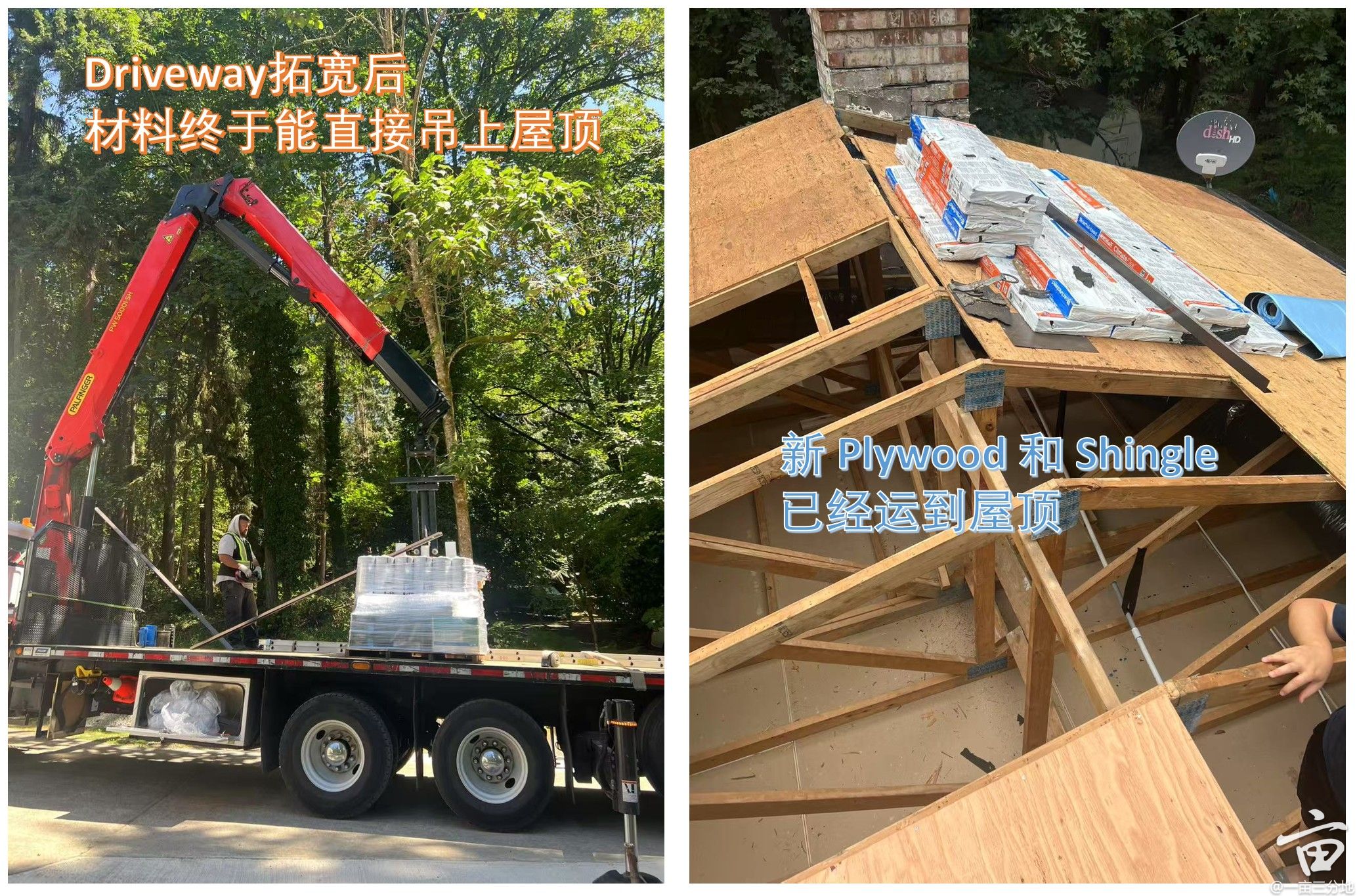

图1. Driveway 拓宽后,材料车可以直接进场,用吊臂把 Shingle 和 Plywood 送到屋顶。我们之前拆开旧屋面,发现有多块 Plywood 状况不好,需要更换,就让师傅顺便一起运上来了。
类似的还有 HVAC。
HVAC 设备通常需要专用回路。如果直接从原来的主配电箱取电,线路需要穿过大半个房子;我们又出于可靠性和外观的考虑,不想把线路绕到室外。
所以我们先把电引到地下室,在地下室安装一个 Subpanel,之后再从 Subpanel 给 Crawl Space 里的 HVAC 和其他大功率设备供电。
所以如果准备连续做很多项目,最好不要只考虑“我现在最想做哪个”,而是先把前后关系画出来:
3. 找装修师傅:少听资历,多问方案
如果决定找师傅装修,我觉得最好不要被下面这类话术搪塞过去:
“我们有几十年经验。”
“说了你们也不懂。”
“专业的人做专业的事,相信我们就行。”
经验当然重要,但“干了多少年”本身并不能完整代表水平。
我后来发现,一个挺好用的判断方式,是拿具体问题问对方:
你准备怎么做?为什么这么做?
靠谱的 Contractor 通常不只是给一个结论,而是可以把具体方案、背后的理由,以及方案本身的局限讲清楚。
多问几组以后,水平高下其实慢慢就能看出来。
下面举两个例子。
3.1 找装空调的师傅
我们一开始并没有打算自己做整套 HVAC 系统。
HVAC 本身是一个相当专业的领域,其中一些关键工序需要专业设备和 HVAC 技师来完成。
而且我们的房子原来只有比较老式的独立电暖器,没有中央 HVAC,也没有为 Ductwork 预留结构空间。
所以加装空调并不是简单地买几台机器装上去,而是一个 Scope 和难度都比较大的项目,涉及:
报价的时候,我们会把自己用 CAD 软件画的管道和电路设计给他们看,比如管道准备怎么走、机器放在哪里、如何尽量不影响层高。
同时也会说明,我们希望自己承担一部分力所能及的工作,节省一些开支。
结果大概有一半的师傅对 DIY 比较不屑一顾,基本态度就是:
“专业的人干专业的事,这个你们自己做不了。”
“你们不需要知道,跟你们说了也不懂,相信我们几十年经验就好了。”
我们当然尊重专业判断。
但如果对方只给结论,不愿意解释方案和理由,我们也很难判断这个设计究竟是最适合我们房子的方案,还是只对施工方来说最省事的方案。
其中有一位师傅,后面就叫他 M 师傅吧,愿意花时间和我们讨论具体的设计和技术问题。
他认真看了我们的设计图,觉得整体思路比较合理,还表扬说 CAD 图画得相当专业。
与此同时,他也当场指出了几处需要修改的地方,而且每一条都能解释清楚为什么。
比如:
多听几组以后,确实能感觉到不同方案之间是有优劣之分的,并不是“反正最后都能吹出风”就可以。
更赞的是,M 师傅还提醒我们,符合条件的节能设备,如果由符合 PSE 项目要求的 Contractor 安装,可能可以申请一笔不小的节能补贴。
他也帮我们理清了申请方式。
对于我们想自己完成一部分管道和电路施工,M 师傅同样比较鼓励。
他主动说,如果有些材料在 Home Depot 买不到,可以帮我们从专业渠道采购;还直接从车上拿了几个 Sample 下来,告诉我们不同位置分别适合用什么材料。
因为我们之前已经有不少申请 Permit 的经验,所以 Permit 和 Inspection 相关的部分,也由我们自己负责处理。
最后,我们把连接主机、处理冷媒等需要专业设备和技术的工作交给了他。他也认真检查了我们自己完成的部分,确认没有问题。
最终从 PSE 拿到的补贴金额,甚至超过了我们付给他的施工费。
再加上整个过程中的技术指导,简直有一种倒赚了的感觉。
如果当时选择的是一开始就看不上 DIYer、也不愿意解释方案的 Contractor,可以想见,后面的合作过程大概也不会这么愉快。
3.2 找换屋顶的师傅
再举一个屋顶的例子。
我家的屋顶顶部比较平缓,侧面却相当陡(见图)。我们虽然不恐高,但对于坡度超过45度的部分,还是决定找专业人士完成。
当时一共找了5组师傅报价。

图2 房屋东西两侧分别有一套屋顶,两套屋顶都包含缓坡和陡坡区域。我们主要更换了磨损更明显的缓坡屋面;陡坡部分经现场评估后,决定暂时保留。
我跟每一组都说明,我准备自己更换顶部比较平缓的部分,然后问他们两个问题:
其中有一位 C 师傅,只看了一眼 Shingle 的背面,就告诉我,根据背面的文字和蓝线,可以判断品牌和具体产品线,然后准确说出了这个产品线大致的生产年份区间。
我事后专门搜索了一下,居然一点没差。
不仅如此,他还特别热情地拿出我们装天窗时切下来的一整块、带着 Shingle 的 Plywood 屋面板,现场给我们演示新手换瓦时常见的错误,以及 Starter Shingle 应该怎么安装。
足足讲了20多分钟。
征得他同意后,我还把整个过程录了下来。
之后,他又进一步讲了几大 Shingle 品牌各自的优缺点,推荐了其中三款,以及他比较推荐的进货渠道。
最后他说了一句话,我印象很深:
最后我们综合比较以后,选择了暂时不换。
另外一个很有意思的地方是,5组师傅对于陡坡准备怎么施工,方案也各不相同。
有的方案听起来比较完整,有的则明显是在回避细节。多问几组以后,确实能比较明显地感觉出经验和水平上的差别。
后来,我的另一个 Contractor 朋友给客户做平屋顶时遇到了漏水问题。
他想起我之前跟他提过这个特别靠谱的 Roofer,于是我把 C 师傅 Refer 给他去救场,最后也顺利解决了问题。
总体来说,我比较喜欢两类师傅:
作为 Agent,我们有时候也需要给客户推荐 Contractor。
我的原则一般是,同一个项目尽量同时推荐至少三组相关人员,让客户自己去聊、自己比较,由客户最终判断和决定,不替客户直接认定“这一家一定最好”。
其实聊完几组以后,即使最后一个都没有选,客户通常也已经对项目本身有了更深入的理解,更容易判断什么方案适合自己。
4. 装修真正消耗的,不只是钱
装修本身是一件非常费钱费力的事情。
不管最后决定请人做,还是自己 DIY,都会投入大量时间和金钱。
而且装修花进去的钱,和房屋最终增加的售价,并不一定能达到1:1的投入产出比。
新房从头开始建,有一定的规模化效应。
旧房改造则不一样:很多时候需要先拆掉原来的东西,再根据现场条件重新设计;不同工种也可能需要一个一个 Contractor 单独找。
拆除、清运、保护现有结构、处理意外情况,以及让新旧部分严丝合缝地连接,这些都会增加成本。
所以不要简单地觉得:
“我花10万装修,房子就一定能多卖10万,甚至更多。”
有些项目会明显增加使用价值,但不一定能完全反映在售价里;
有些项目做得很贵,但下一任买家可能根本不在意;
还有些项目看起来投入不大,却能明显改善房子的观感和市场接受度。
除了金钱,还有一个很现实的问题:
装修,尤其是 DIY,非常考验家庭关系。
我之前看过一个很特别的房子。
Permit 已经申请下来了,工程做到一半,屋里还堆着大量建筑材料,结果两位 Seller 已经受够了对方,协议离婚,准备卖房分割财产。
这个房子最后亏了很多才卖掉。
因为房子处于半完工,也就是 Half-Done 的状态,既不是 Move-in Ready,接手的人还要研究原来的 Permit、已经完成了什么、剩下的工程应该怎么继续。
如果房屋正处于不能正常居住的施工状态,还可能影响常规银行贷款,导致能够接手的 Buyer Pool 一下子缩小很多。
正常情况下,买房的人已经不喜欢麻烦。
如果房子不但要修,还要求买家继承一套做到一半的设计、施工和 Permit,愿意接盘的人就更少了。
所以在 Commit 一个大型装修项目之前,我还是建议提前做好心理建设和财力准备,而且尽量循序渐进。
尤其是第一套房,个人不建议一开始就挑战工程量特别大的项目。
可以先慢慢熟悉材料、工具、施工流程、Permit、Inspection 和 Contractor,再逐渐增加难度。
最怕的不是项目做得慢,而是拆到一半以后才发现,预算、时间、体力和家庭承受能力都不够,最后进退两难。
5. 什么样的“需大修房”可以买?
最后再聊聊跟买房比较相关的部分。
这些年自己修房,也陪客户看过不少房子以后,对于“需要大修的房子”,我大概有下面几个看法。
抛砖引玉,也欢迎大家进一步讨论。
5.1 如果完全不能 DIY,也不愿意管理 Contractor,大修房未必真的便宜
如果所有事情都需要请人,而且又不愿意认真筛选和管理 Contractor,那么最后多花掉的时间和金钱,很可能会超过买房时省下来的部分。
大修房之所以便宜,很多时候就是因为 Seller 把麻烦、不确定性和风险一起打折卖给了你。
买入价低,不等于最终总成本低。
应该考虑到多个方面:买入价格,维修费用,时间成本,融资成本,意外预算。
如果只看到房价便宜了10万,却没有意识到后面可能需要花15万,而且还要管理一年施工,那这个“便宜”就未必是真的便宜。
5.2 买之前要尽量搞清楚,真正需要修的大件是什么
常见的大件包括:
地板旧、墙面脏、橱柜颜色不好看,这些看着吓人,但维修方式和成本往往相对容易估算。
真正容易拉爆预算的,通常是隐藏在墙里、地下、屋顶里面,或者 Crawl Space 里的系统性问题。
比如地基有裂缝本身不一定可怕,关键是裂缝为什么出现、还会不会继续发展;
水管老也不一定马上需要全换,关键是它藏在哪里、有没有漏水、换的时候需要拆多少墙;
Crawl Space 里有水,也可能不是简单装一个 Sump Pump 就能解决,而是整个场地排水或者原始设计存在问题。
所以不能只问:
“这个问题能不能修?”
还要问:
“为什么会发生?”
“修好以后会不会复发?”
“为了修它,需要拆掉多少其他东西?”
5.3 Inspection Report 不是报价单,红字多少也不等于维修费多少
Inspection Report 里标注的严重程度,并不代表维修难度,也不等于维修成本。
有些问题会被标一个大大的 Safety Concern,看起来非常吓人,也许几十或者几百块就能解决。
反过来,有些问题在报告里可能只有短短几句话,真正追根溯源以后,却需要拆墙、开地、改排水,成本完全不是一个量级。
所以看 Inspection Report,我觉得不能只数红字有多少,而是要进一步理解:
5.4 Cosmetic 和深度装修,是两套完全不同的预算逻辑
如果只是刷漆、换地板、换灯、换柜门一类 Cosmetic 改造,通常难度低、工期短、见效快,效果也很容易被看见。
我们 Agent 行业有时候会戏称为“拉皮”。
但一旦涉及结构、Permit、地下排水、漏水损坏、水电、HVAC、地基或者改变房屋布局,就要提前对预算和工期有更加现实的预期。
深度装修最容易出现的情况,不一定是某一个项目突然特别贵,而是每一项都比想象中多一点:
拆除多一点,垃圾多一点,电路顺便要改;
墙打开以后发现保温不够;
木结构旁边又有腐烂;
恢复时还需要补 Drywall、刷漆、铺地板。
最后很多个“顺便”加在一起,预算就上去了。
5.5 不要把“改造潜力”直接当成房子的现成价值
带客户看房时,经常会聊到:
“这里可以加建。”
“这面墙敲掉以后,Floor Plan 会更 Open、更合理。”
“阁楼以后可以改成房间。”
“地下室可以 Finish。”
这些判断有时候没有错,但“理论上可以做”,和“买了以后真的会做”,是两回事。
真正走到最后一步,通常还要考虑设计、结构、Permit、预算、工期、家庭安排,以及施工期间能不能正常居住。
很多客户买房时觉得以后一定会加建,住进去几年以后,可能觉得太麻烦,最后一直没有做。
所以我的建议是,评估房子时,先按照它现在的状态判断是否值得买。
未来的改造潜力可以当作 Bonus,但除非已经认真研究过可行性和预算,否则不要把它完全折算进今天愿意支付的房价里。
之前我还写过一篇【来聊聊 Flipper Home】 的帖子,有兴趣的朋友也可以去参考。
整体来说,我个人不太建议仅仅因为“看起来很漂亮”“买来不用装修”,就直接追 Flipper Home。
漂亮的地板、油漆和橱柜可以遮住很多东西,但问题暂时看不到,并不代表问题已经不存在了。
装修篇的总集先写到这里。
接下来准备单独开一个系列,记录我们最近正在做的工程:
把二楼原来一个16 × 16、只有一个小天窗的三角形矮阁楼整个拆掉,
重建成一个约260 sq ft、Cathedral Ceiling、带 Balcony 的全新主卧。
这个项目目前已经进入施工中期,也是我们到目前为止 DIY 过工程量最大的项目之一。
准备从以下几个部分慢慢写:
如果大家对具体工序、Permit、选 Contractor,或者需大修房的判断有什么感兴趣的问题,也欢迎一起探讨。
装修是一件非常消耗时间、金钱、体力和管理能力的事情。下面只是我们自己的经历和总结,供大家参考。
上篇在这里:【买了个要大修的房之后(上篇):三年过去了,改造还在如火如荼进行中……】
1. 能囤的材料,便宜时可以适当囤
如果家里有足够的存储空间,一些没有明显保质期、并且确定以后会用上的材料,可以在价格合适的时候多买一些。
比如我们院子要用的地砖,也就是 Paver,平时大约是 $0.78/块。有一次特价到了 $0.29/块,不到四折,我们一口气屯了大约4000块。
8个 Pallet 直接送货上门,整整齐齐地码在院子一角,之后再慢慢使用。
当然,囤材料也要看品类。
有些材料有保质期,或者容易受潮、变形、生锈,就不适合提前囤太久,还是建议按需购买。
有些产品不同批次之间可能存在色差。如果同一个项目需要保持外观统一,也最好一次性买够,而不是隔半年再回来补货。
另外,如果家里的储存空间本来就比较紧张,一定要给自己留下足够的生活、工作和材料周转区域。
省下来的材料费,如果最后换来的是院子和车库无处下脚,每次施工前还要先搬半天东西,那体验也不会太好。
2. 装修不是“最想做什么,就先做什么”
如果家里需要做的项目比较多,我很建议提前排一下顺序。
一方面要考虑从易到难,先通过小项目积累经验;
另一方面也要认真考虑不同项目之间的 Dependency。
顺序排对了,能少搬很多材料、少做很多返工,也可能节省不少钱。
2.1 从易到难,一路打怪升级
我们自己的装修过程,基本上就是一路打怪升级。
以屋顶为例:
最开始,我们先安装了几个自己设计的雨棚,了解简单的屋顶结构和基础防水;
之后安装天窗,开始接触局部拆瓦、铺瓦、Flashing,以及更复杂的防水细节;
最后才整体更换屋顶,进一步了解屋脊、屋檐、山墙、不同坡度连接处等各个位置的处理方式。
对 DIY 来说,这种循序渐进还是很重要的。
先拿工程量比较小、即使出错也相对容易补救的项目练手,再逐渐增加难度,总比一开始就把整个屋顶拆掉,然后边看 YouTube 边思考下一步要做什么安全得多。
2.2 项目之间的 Dependency
不同项目之间有时候会有很强的 Dependency。
比如我们准备更换屋顶时,希望送货卡车可以直接把 Shingle 和 Plywood 运到二楼屋顶。但原来的 Driveway 是单车道,卡车开不进来。
所以我们先把单车道拓宽成双车道,下一个大项目才是更换屋顶。
之前做天窗的时候,由于车道还没有拓宽,材料无法直接送上屋顶,我们只能自己把瓦一包包从地面搬到二楼。
做一个天窗还可以,但如果整个屋顶的材料都这么搬,显然就不太 Scalable 了。

图1. Driveway 拓宽后,材料车可以直接进场,用吊臂把 Shingle 和 Plywood 送到屋顶。我们之前拆开旧屋面,发现有多块 Plywood 状况不好,需要更换,就让师傅顺便一起运上来了。
类似的还有 HVAC。
HVAC 设备通常需要专用回路。如果直接从原来的主配电箱取电,线路需要穿过大半个房子;我们又出于可靠性和外观的考虑,不想把线路绕到室外。
所以我们先把电引到地下室,在地下室安装一个 Subpanel,之后再从 Subpanel 给 Crawl Space 里的 HVAC 和其他大功率设备供电。
所以如果准备连续做很多项目,最好不要只考虑“我现在最想做哪个”,而是先把前后关系画出来:
- 哪个项目必须先完成?
- 哪个项目做完以后,会让后面的施工更容易?
- 哪些位置如果现在封起来,以后还要重新拆开?
- 哪些工种或者工序可以顺路一起完成?
3. 找装修师傅:少听资历,多问方案
如果决定找师傅装修,我觉得最好不要被下面这类话术搪塞过去:
“我们有几十年经验。”
“说了你们也不懂。”
“专业的人做专业的事,相信我们就行。”
经验当然重要,但“干了多少年”本身并不能完整代表水平。
我后来发现,一个挺好用的判断方式,是拿具体问题问对方:
你准备怎么做?为什么这么做?
靠谱的 Contractor 通常不只是给一个结论,而是可以把具体方案、背后的理由,以及方案本身的局限讲清楚。
多问几组以后,水平高下其实慢慢就能看出来。
下面举两个例子。
3.1 找装空调的师傅
我们一开始并没有打算自己做整套 HVAC 系统。
HVAC 本身是一个相当专业的领域,其中一些关键工序需要专业设备和 HVAC 技师来完成。
而且我们的房子原来只有比较老式的独立电暖器,没有中央 HVAC,也没有为 Ductwork 预留结构空间。
所以加装空调并不是简单地买几台机器装上去,而是一个 Scope 和难度都比较大的项目,涉及:
- 系统配置和负荷选择
- 设备位置
- 改电
- Ductwork
- 出风口和回风口设计
- 层高影响
- 主机安装
- 冷媒处理
- Permit 和 Inspection
报价的时候,我们会把自己用 CAD 软件画的管道和电路设计给他们看,比如管道准备怎么走、机器放在哪里、如何尽量不影响层高。
同时也会说明,我们希望自己承担一部分力所能及的工作,节省一些开支。
结果大概有一半的师傅对 DIY 比较不屑一顾,基本态度就是:
“专业的人干专业的事,这个你们自己做不了。”
“你们不需要知道,跟你们说了也不懂,相信我们几十年经验就好了。”
我们当然尊重专业判断。
但如果对方只给结论,不愿意解释方案和理由,我们也很难判断这个设计究竟是最适合我们房子的方案,还是只对施工方来说最省事的方案。
其中有一位师傅,后面就叫他 M 师傅吧,愿意花时间和我们讨论具体的设计和技术问题。
他认真看了我们的设计图,觉得整体思路比较合理,还表扬说 CAD 图画得相当专业。
与此同时,他也当场指出了几处需要修改的地方,而且每一条都能解释清楚为什么。
比如:
- 不同位置的管道应该怎么走
- 出风口放在哪里更合理
- 哪些方案会影响层高
- 哪些处理方式有利于提高系统效率
- 怎么设计更方便后期维护
多听几组以后,确实能感觉到不同方案之间是有优劣之分的,并不是“反正最后都能吹出风”就可以。
更赞的是,M 师傅还提醒我们,符合条件的节能设备,如果由符合 PSE 项目要求的 Contractor 安装,可能可以申请一笔不小的节能补贴。
他也帮我们理清了申请方式。
对于我们想自己完成一部分管道和电路施工,M 师傅同样比较鼓励。
他主动说,如果有些材料在 Home Depot 买不到,可以帮我们从专业渠道采购;还直接从车上拿了几个 Sample 下来,告诉我们不同位置分别适合用什么材料。
因为我们之前已经有不少申请 Permit 的经验,所以 Permit 和 Inspection 相关的部分,也由我们自己负责处理。
最后,我们把连接主机、处理冷媒等需要专业设备和技术的工作交给了他。他也认真检查了我们自己完成的部分,确认没有问题。
最终从 PSE 拿到的补贴金额,甚至超过了我们付给他的施工费。
再加上整个过程中的技术指导,简直有一种倒赚了的感觉。
如果当时选择的是一开始就看不上 DIYer、也不愿意解释方案的 Contractor,可以想见,后面的合作过程大概也不会这么愉快。
3.2 找换屋顶的师傅
再举一个屋顶的例子。
我家的屋顶顶部比较平缓,侧面却相当陡(见图)。我们虽然不恐高,但对于坡度超过45度的部分,还是决定找专业人士完成。
当时一共找了5组师傅报价。

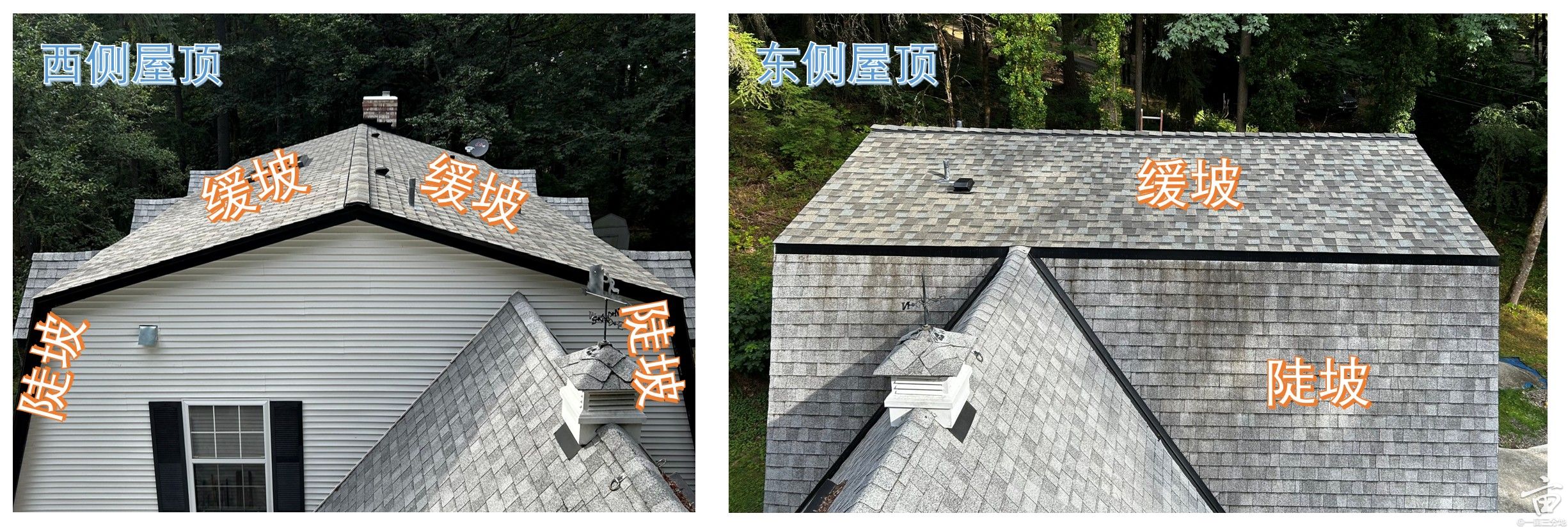

图2 房屋东西两侧分别有一套屋顶,两套屋顶都包含缓坡和陡坡区域。我们主要更换了磨损更明显的缓坡屋面;陡坡部分经现场评估后,决定暂时保留。
我跟每一组都说明,我准备自己更换顶部比较平缓的部分,然后问他们两个问题:
- 侧面陡坡的部分,你准备怎么处理?
- 你觉得我们这个屋顶上一次大约是哪年更换的?
其中有一位 C 师傅,只看了一眼 Shingle 的背面,就告诉我,根据背面的文字和蓝线,可以判断品牌和具体产品线,然后准确说出了这个产品线大致的生产年份区间。
我事后专门搜索了一下,居然一点没差。
不仅如此,他还特别热情地拿出我们装天窗时切下来的一整块、带着 Shingle 的 Plywood 屋面板,现场给我们演示新手换瓦时常见的错误,以及 Starter Shingle 应该怎么安装。
足足讲了20多分钟。
征得他同意后,我还把整个过程录了下来。
之后,他又进一步讲了几大 Shingle 品牌各自的优缺点,推荐了其中三款,以及他比较推荐的进货渠道。
最后他说了一句话,我印象很深:
“虽然我也喜欢赚钱,但我觉得你们陡坡的部分没必要换。顶部损耗快,侧面损耗慢,大概顶部换两次,侧面换一次就行。我看了看你们之前装的天窗和雨棚,觉得这个活你们自己干应该没什么问题。”当时5组师傅里面,3组建议把陡坡部分一起换掉,2组觉得没有必要。
最后我们综合比较以后,选择了暂时不换。
另外一个很有意思的地方是,5组师傅对于陡坡准备怎么施工,方案也各不相同。
有的方案听起来比较完整,有的则明显是在回避细节。多问几组以后,确实能比较明显地感觉出经验和水平上的差别。
后来,我的另一个 Contractor 朋友给客户做平屋顶时遇到了漏水问题。
他想起我之前跟他提过这个特别靠谱的 Roofer,于是我把 C 师傅 Refer 给他去救场,最后也顺利解决了问题。
总体来说,我比较喜欢两类师傅:
- 不 PUA 客户,也不会因为客户想了解或者参与施工,就立刻表现出不耐烦;
- 不只拿“几十年经验”压人,而是真的能够把技术方案和背后的理由讲清楚。
作为 Agent,我们有时候也需要给客户推荐 Contractor。
我的原则一般是,同一个项目尽量同时推荐至少三组相关人员,让客户自己去聊、自己比较,由客户最终判断和决定,不替客户直接认定“这一家一定最好”。
其实聊完几组以后,即使最后一个都没有选,客户通常也已经对项目本身有了更深入的理解,更容易判断什么方案适合自己。
4. 装修真正消耗的,不只是钱
装修本身是一件非常费钱费力的事情。
不管最后决定请人做,还是自己 DIY,都会投入大量时间和金钱。
而且装修花进去的钱,和房屋最终增加的售价,并不一定能达到1:1的投入产出比。
新房从头开始建,有一定的规模化效应。
旧房改造则不一样:很多时候需要先拆掉原来的东西,再根据现场条件重新设计;不同工种也可能需要一个一个 Contractor 单独找。
拆除、清运、保护现有结构、处理意外情况,以及让新旧部分严丝合缝地连接,这些都会增加成本。
所以不要简单地觉得:
“我花10万装修,房子就一定能多卖10万,甚至更多。”
有些项目会明显增加使用价值,但不一定能完全反映在售价里;
有些项目做得很贵,但下一任买家可能根本不在意;
还有些项目看起来投入不大,却能明显改善房子的观感和市场接受度。
除了金钱,还有一个很现实的问题:
装修,尤其是 DIY,非常考验家庭关系。
我之前看过一个很特别的房子。
Permit 已经申请下来了,工程做到一半,屋里还堆着大量建筑材料,结果两位 Seller 已经受够了对方,协议离婚,准备卖房分割财产。
这个房子最后亏了很多才卖掉。
因为房子处于半完工,也就是 Half-Done 的状态,既不是 Move-in Ready,接手的人还要研究原来的 Permit、已经完成了什么、剩下的工程应该怎么继续。
如果房屋正处于不能正常居住的施工状态,还可能影响常规银行贷款,导致能够接手的 Buyer Pool 一下子缩小很多。
正常情况下,买房的人已经不喜欢麻烦。
如果房子不但要修,还要求买家继承一套做到一半的设计、施工和 Permit,愿意接盘的人就更少了。
所以在 Commit 一个大型装修项目之前,我还是建议提前做好心理建设和财力准备,而且尽量循序渐进。
尤其是第一套房,个人不建议一开始就挑战工程量特别大的项目。
可以先慢慢熟悉材料、工具、施工流程、Permit、Inspection 和 Contractor,再逐渐增加难度。
最怕的不是项目做得慢,而是拆到一半以后才发现,预算、时间、体力和家庭承受能力都不够,最后进退两难。
5. 什么样的“需大修房”可以买?
最后再聊聊跟买房比较相关的部分。
这些年自己修房,也陪客户看过不少房子以后,对于“需要大修的房子”,我大概有下面几个看法。
抛砖引玉,也欢迎大家进一步讨论。
5.1 如果完全不能 DIY,也不愿意管理 Contractor,大修房未必真的便宜
如果所有事情都需要请人,而且又不愿意认真筛选和管理 Contractor,那么最后多花掉的时间和金钱,很可能会超过买房时省下来的部分。
大修房之所以便宜,很多时候就是因为 Seller 把麻烦、不确定性和风险一起打折卖给了你。
买入价低,不等于最终总成本低。
应该考虑到多个方面:买入价格,维修费用,时间成本,融资成本,意外预算。
如果只看到房价便宜了10万,却没有意识到后面可能需要花15万,而且还要管理一年施工,那这个“便宜”就未必是真的便宜。
5.2 买之前要尽量搞清楚,真正需要修的大件是什么
常见的大件包括:
- 屋顶
- 场地和地下排水
- 水管
- 下水道
- 地基
- 电路
- HVAC
- 水井和 Septic(如有)
- Crawl Space
- 长期漏水和腐烂
地板旧、墙面脏、橱柜颜色不好看,这些看着吓人,但维修方式和成本往往相对容易估算。
真正容易拉爆预算的,通常是隐藏在墙里、地下、屋顶里面,或者 Crawl Space 里的系统性问题。
比如地基有裂缝本身不一定可怕,关键是裂缝为什么出现、还会不会继续发展;
水管老也不一定马上需要全换,关键是它藏在哪里、有没有漏水、换的时候需要拆多少墙;
Crawl Space 里有水,也可能不是简单装一个 Sump Pump 就能解决,而是整个场地排水或者原始设计存在问题。
所以不能只问:
“这个问题能不能修?”
还要问:
“为什么会发生?”
“修好以后会不会复发?”
“为了修它,需要拆掉多少其他东西?”
5.3 Inspection Report 不是报价单,红字多少也不等于维修费多少
Inspection Report 里标注的严重程度,并不代表维修难度,也不等于维修成本。
有些问题会被标一个大大的 Safety Concern,看起来非常吓人,也许几十或者几百块就能解决。
反过来,有些问题在报告里可能只有短短几句话,真正追根溯源以后,却需要拆墙、开地、改排水,成本完全不是一个量级。
所以看 Inspection Report,我觉得不能只数红字有多少,而是要进一步理解:
- 这个问题到底是什么?
- 为什么会发生?
- 是局部问题,还是系统性问题?
- 应该怎么修?
- 修的时候会牵连哪些其他部分?
- 修完以后是否还需要恢复墙面、地板、屋顶或者外墙?
5.4 Cosmetic 和深度装修,是两套完全不同的预算逻辑
如果只是刷漆、换地板、换灯、换柜门一类 Cosmetic 改造,通常难度低、工期短、见效快,效果也很容易被看见。
我们 Agent 行业有时候会戏称为“拉皮”。
但一旦涉及结构、Permit、地下排水、漏水损坏、水电、HVAC、地基或者改变房屋布局,就要提前对预算和工期有更加现实的预期。
深度装修最容易出现的情况,不一定是某一个项目突然特别贵,而是每一项都比想象中多一点:
拆除多一点,垃圾多一点,电路顺便要改;
墙打开以后发现保温不够;
木结构旁边又有腐烂;
恢复时还需要补 Drywall、刷漆、铺地板。
最后很多个“顺便”加在一起,预算就上去了。
5.5 不要把“改造潜力”直接当成房子的现成价值
带客户看房时,经常会聊到:
“这里可以加建。”
“这面墙敲掉以后,Floor Plan 会更 Open、更合理。”
“阁楼以后可以改成房间。”
“地下室可以 Finish。”
这些判断有时候没有错,但“理论上可以做”,和“买了以后真的会做”,是两回事。
真正走到最后一步,通常还要考虑设计、结构、Permit、预算、工期、家庭安排,以及施工期间能不能正常居住。
很多客户买房时觉得以后一定会加建,住进去几年以后,可能觉得太麻烦,最后一直没有做。
所以我的建议是,评估房子时,先按照它现在的状态判断是否值得买。
未来的改造潜力可以当作 Bonus,但除非已经认真研究过可行性和预算,否则不要把它完全折算进今天愿意支付的房价里。
之前我还写过一篇【来聊聊 Flipper Home】 的帖子,有兴趣的朋友也可以去参考。
整体来说,我个人不太建议仅仅因为“看起来很漂亮”“买来不用装修”,就直接追 Flipper Home。
漂亮的地板、油漆和橱柜可以遮住很多东西,但问题暂时看不到,并不代表问题已经不存在了。
装修篇的总集先写到这里。
接下来准备单独开一个系列,记录我们最近正在做的工程:
把二楼原来一个16 × 16、只有一个小天窗的三角形矮阁楼整个拆掉,
重建成一个约260 sq ft、Cathedral Ceiling、带 Balcony 的全新主卧。
这个项目目前已经进入施工中期,也是我们到目前为止 DIY 过工程量最大的项目之一。
准备从以下几个部分慢慢写:
- 为什么决定做这个项目
- 设计方案是怎么确定的
- 如何自己画图和申请 Permit
- Permit 过程中遇到了哪些问题
- 实际拆除和施工
- 施工中遇到的具体问题和解决方案
如果大家对具体工序、Permit、选 Contractor,或者需大修房的判断有什么感兴趣的问题,也欢迎一起探讨。
